贵州花溪至安顺高速加筋格宾挡墙工程

项目类型
加筋土挡墙和加筋边坡
年份
2022
地点
贵阳 - 西南区域贵州省 - 中国
客户
贵州交通集团

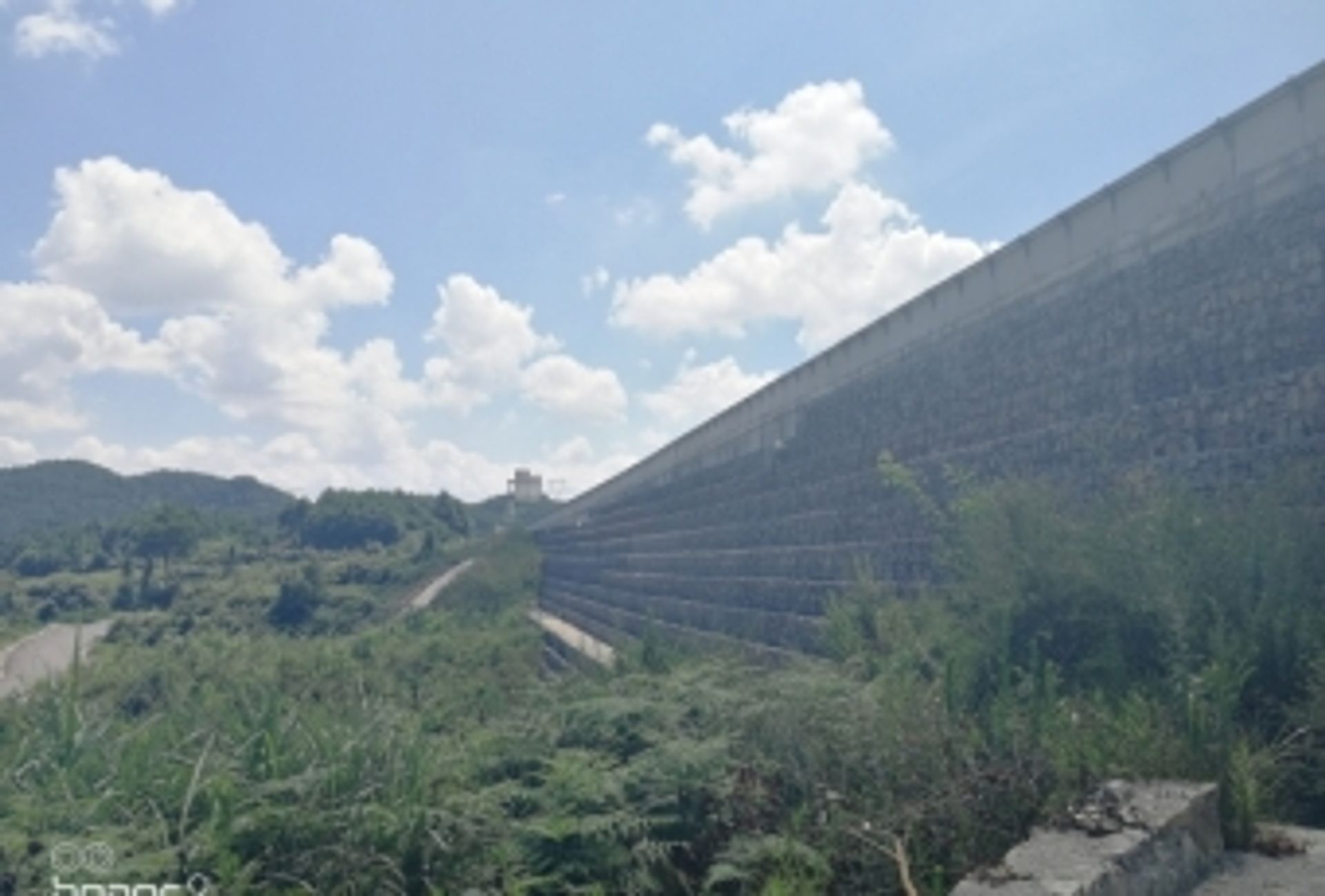

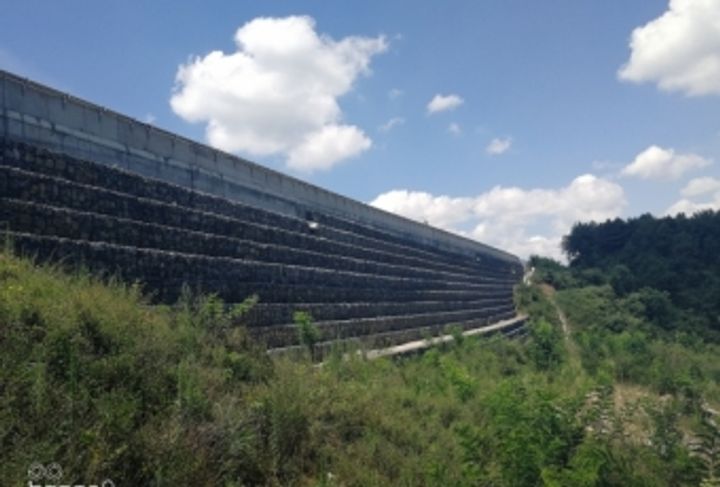

挑战

本项目位于贵州省花溪至安顺高速公路K11+600~K11+760段右侧,由于跨越农田、河流,紧邻干线公路,用地收到很大的限制,右侧紧临地方性道路,为收坡护脚,节省征地,避免老路改建,这一路段采用了加筋格宾挡墙的方案,挡墙最大高度达到23米。 项目地处丘陵和山地地带,地形起伏较大,。浅层堆积层为坡积土,岩性为含角砾粉质粘土与含粘性土碎石,厚度不大,砾石多风化强烈,地基承载力180-220kPa。下伏基岩岩性为灰砂岩、白云岩等,基岩埋深较浅,该段局部构造发育,受构造影响严重,岩体裂隙发育密集,风化较强烈。 根据项目的工程地质条件和工程要求,决定采用加筋格挡墙方案。采用加筋格宾挡墙可以极大的收缩路基坡脚,节省土方,减少占地,避免右侧的老路改建;同时也为贵州省高路堤新型支挡技术的研究做支持。

解决方案

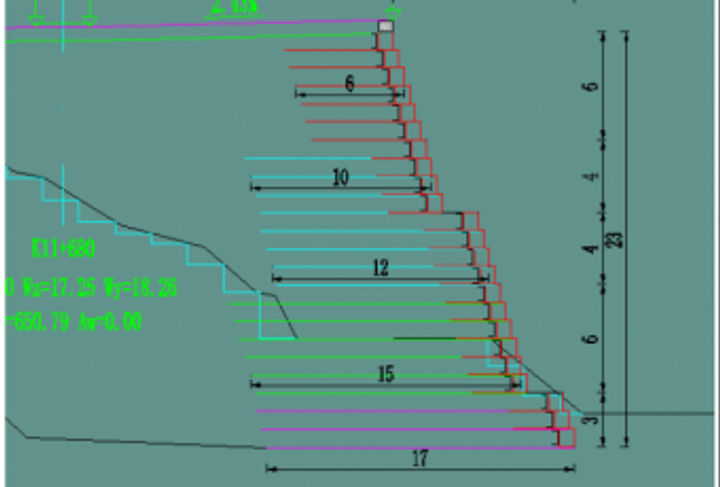

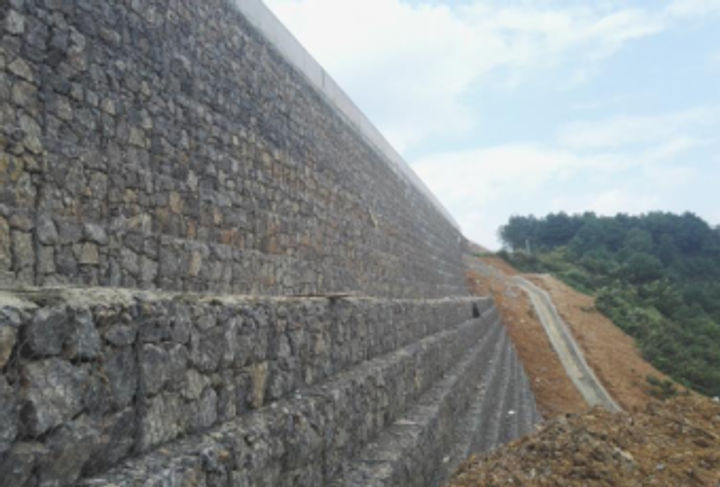

挡墙设计最大高度为23m,主筋材间距为1m,筋材长度从6m—17m不等的正梯形布置,共计23层,设计断面如图1所示。考虑道路车辆荷载20kN/m,结构填土就地取材,采用内摩擦角大的碎石土进行回填,增强与筋材之间的摩擦力。地基开挖到了强风化基岩面,能满足挡墙对地基的要求。 项目于2016年上半年实施,加筋格宾挡墙的主要施工工序为:基础开挖→构件加筋格宾面墙安装→面墙填充石料→筋材铺设→结构填土及碾压。筋材铺设后,填土从拉筋中部开始沿平行墙面进行逐步向两端填筑,以保证拉筋受力均匀,不至于将拉筋的变形挤向面墙,造成面墙处拉筋松弛。分层碾压,并保证碾压后填土面的平整。对于靠近面坡处的填料,由于大型碾压机不能靠近,在靠近面墙1m范围采用轻型压实机械以保证其密实度。在挡墙的施工过程中,压实度的控制是非常重要的,在施工过程中对每层填土,均依据相关标准对填土的压实度进行检测,以确保工程质量。 施工过程中对K11+680和K11+740右侧路肩加筋格宾结构进行了监测,监测内容包括水平土压力、垂直土压力、筋材应变和加筋体平均应变,共监测两个断面。监测结果表明,由于边坡的卸荷作用,坡面后的水平土压力很小,由于加筋的限制作用,这种结构的侧向变形较小,最大值为17mm,发生在1/3H(H为坡高)处,而且结构变形主要发生于施工阶段,施工结束后,变形基本停止。

下载 成功案例

贵州花溪至安顺高速加筋格宾挡墙工程

下载
贵州花溪至安顺高速加筋格宾挡墙工程

我们的相关
产品 成功案例

联系我们

如果您同意公司的隐私政策并已理解其内容,数据控制者将询问您是否同意按照公司隐私政策规定的方式处理您的数据,以便发送有关数据控制者提供的服务/活动的推广性通讯。 *

此外,数据控制者还将询问您是否同意将您的个人数据传输给 Maccaferri 关联公司,以及由此可能产生的欧盟境外数据传输,用于这些关联公司自身的目的,包括推广性目的(发送营销通讯) *
