贵州思南至遵义高速加筋格宾挡墙工程

项目类型
加筋土挡墙和加筋边坡
年份
2022
地点
遵义市 - 西南地区贵州省 - 中国
客户
贵州省公路局

挑战

本项目位于贵州省思南至遵义高速公路三渡互通A匝道右侧,由于紧邻干线公路国道,用地收到很大的限制,为收坡护脚,节省征地,避免老路改建,这一路段采用了加筋格宾挡墙的方案,挡墙最大高度达到14米。 项目地处丘陵和山地地带,地形起伏较大。浅层堆积层为坡积土,岩性为红黏土,厚度较大,达到5-8米的深度,地基承载力100-180kPa左右。下伏基岩岩性为灰砂岩、白云岩等,基岩埋深较深。

解决方案

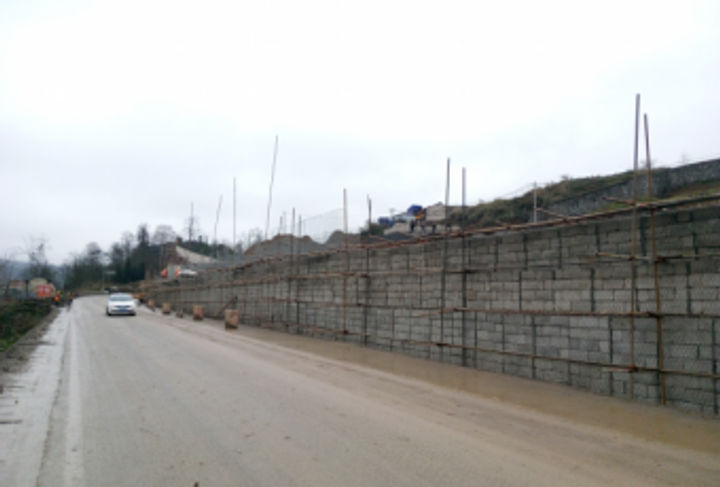

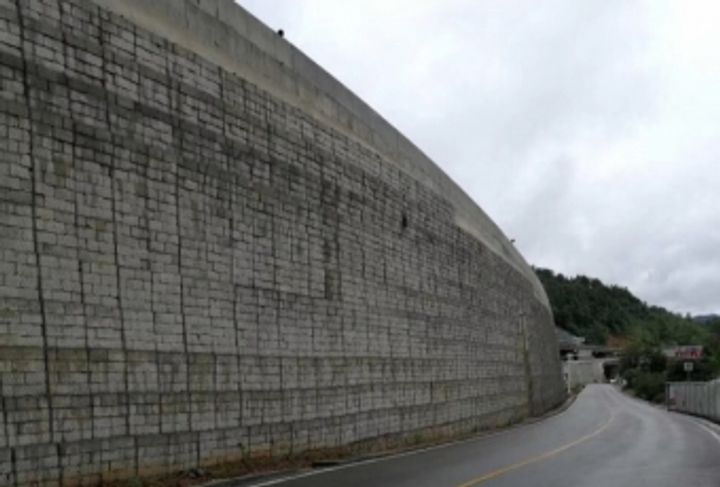

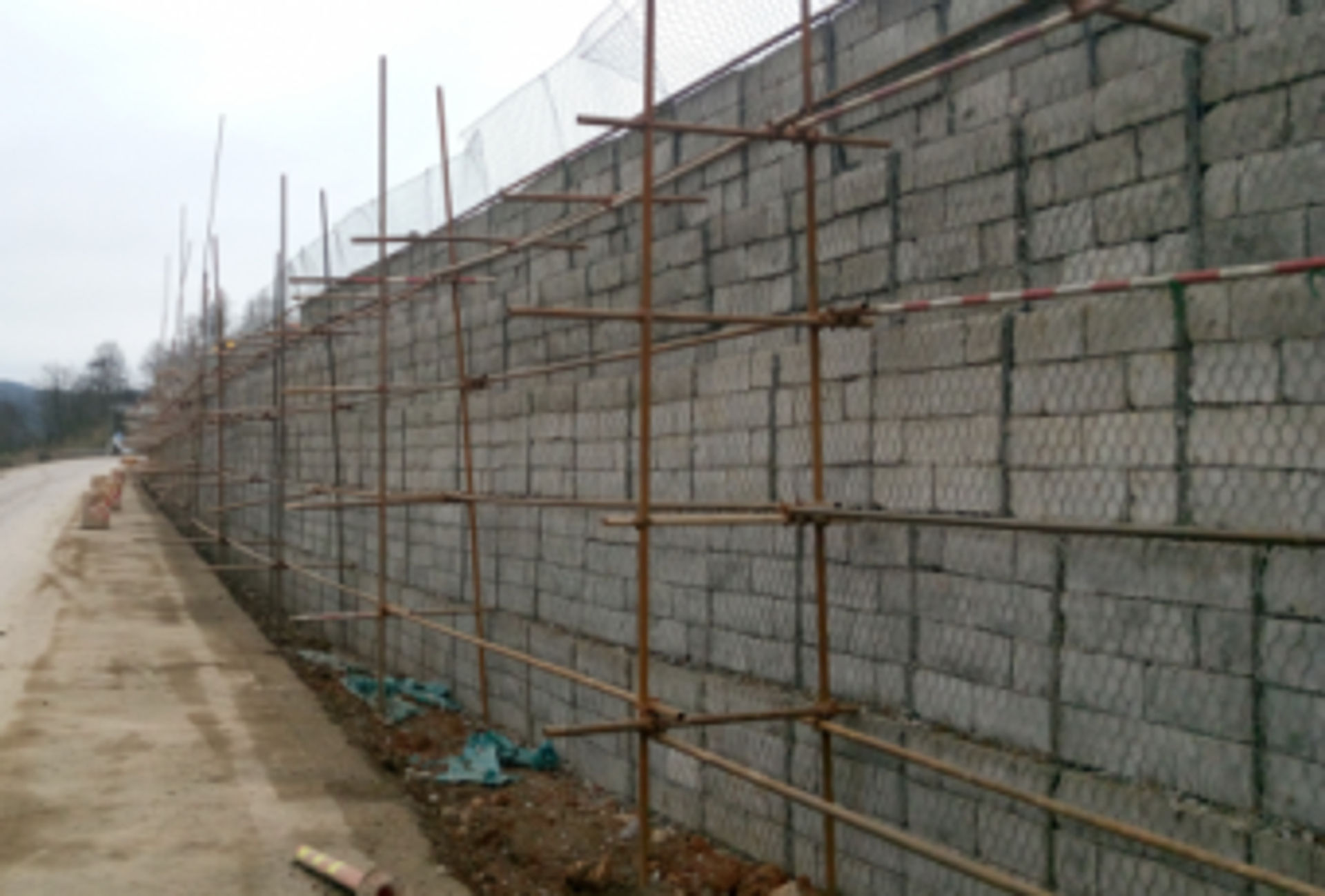

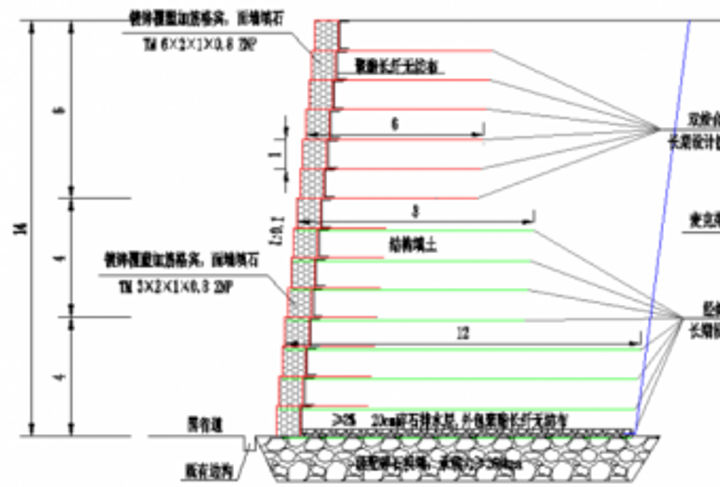

加筋格宾系统采用镀锌覆塑双绞合六边形金属网作为面墙,加筋土主筋采用高韧性聚酯纱线集束格栅150KN/m的高强格栅,面墙内部填充石料,由于位于国道上边坡,紧挨国道,业主不想直接填充干砌石料,因此采用了预制混凝土块填充,面墙的平整度有更好的提升,结构填土也采用挖方后的碎石料等,很大程度上节约了工程造价。 挡墙设计最大高度为14m,主筋材间距为1m,筋材长度从6m—12m不等的正梯形布置,共计14层,设计断面如图1所示。考虑道路车辆荷载20kN/m,结构填土就地取材,采用内摩擦角大的碎石土进行回填,增强与筋材之间的摩擦力。地基采用换填加筋碎石处理,满足挡墙承载力要求。 项目于2017年实施,加筋格宾挡墙的主要施工工序为:基础开挖→构件加筋格宾面墙安装→面墙填充石料→筋材铺设→结构填土及碾压。筋材铺设后,填土从拉筋中部开始沿平行墙面进行逐步向两端填筑,以保证拉筋受力均匀,不至于将拉筋的变形挤向面墙,造成面墙处拉筋松弛。在施工过程中对每层填土,均依据相关标准对填土的压实度进行检测,以确保工程质量。

下载 成功案例

贵州思南至遵义高速加筋格宾挡墙工程

下载
贵州思南至遵义高速加筋格宾挡墙工程
